El Ministerio de Vivienda y Urbanismo (MINVU) dio a conocer un nuevo avance del Plan de Emergencia Habitacional (PEH) y se observa que éste sigue siendo especialmente bajo en las regiones del norte. Al 31 de diciembre de 2023, este plan presentó un 38,8% de avance, se terminaron 100.857 de 260.000 viviendas. De las que no se han terminado, 121.662 viviendas (un 46,8%) están en ejecución y 78.595 viviendas se encuentran sin iniciar (un 30,2%)[i].

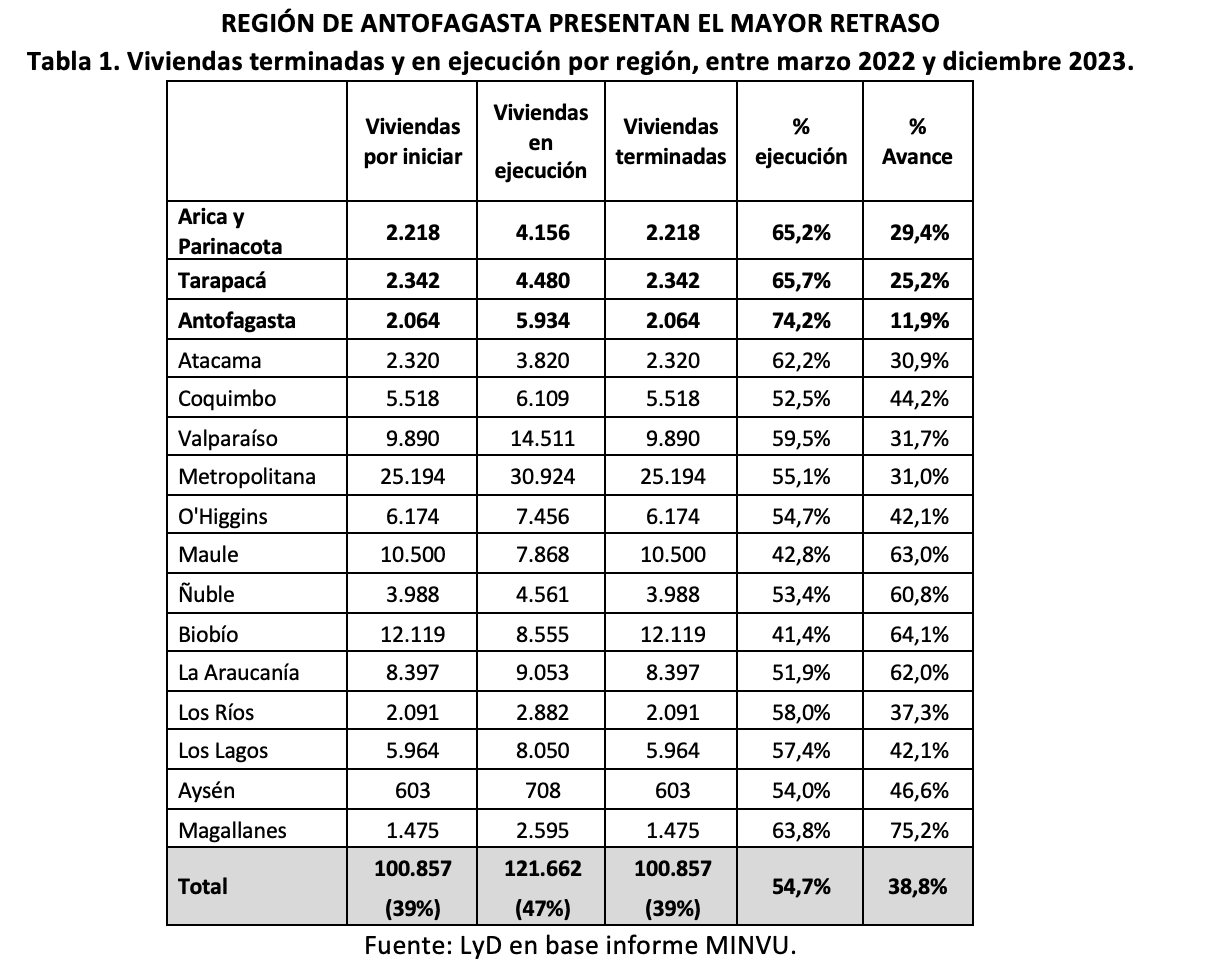

Luego, se observa que son las regiones de Tarapacá y Antofagasta las que siguen presentando el mayor retraso. La Tabla 1 muestra que las regiones de Arica y Parinacota, Tarapacá y Antofagasta presentan respectivamente un 29,4%,25,2 y 11,9% de avance.
En suma, el Plan de Emergencia Habitacional presenta un importante retraso a pesar de que el ejecutivo ha avanzado en ciertas iniciativas legales para agilizarlo. Si bien las medidas van en la dirección correcta, se requiere de forma urgente que mejore la gestión habitacional.
[i] El compromiso es entregar 260.000 viviendas en el período 2022-2025, no obstante, se observa en su último informe que han incorporado más soluciones habitacionales que la meta. Al sumar las viviendas terminadas, en ejecución y por iniciar suman 323.376 viviendas.
